烟台电网2026年春检工作全面启动

来源:胶东在线  2026-03-13 16:03:45
A+A- |举报纠错

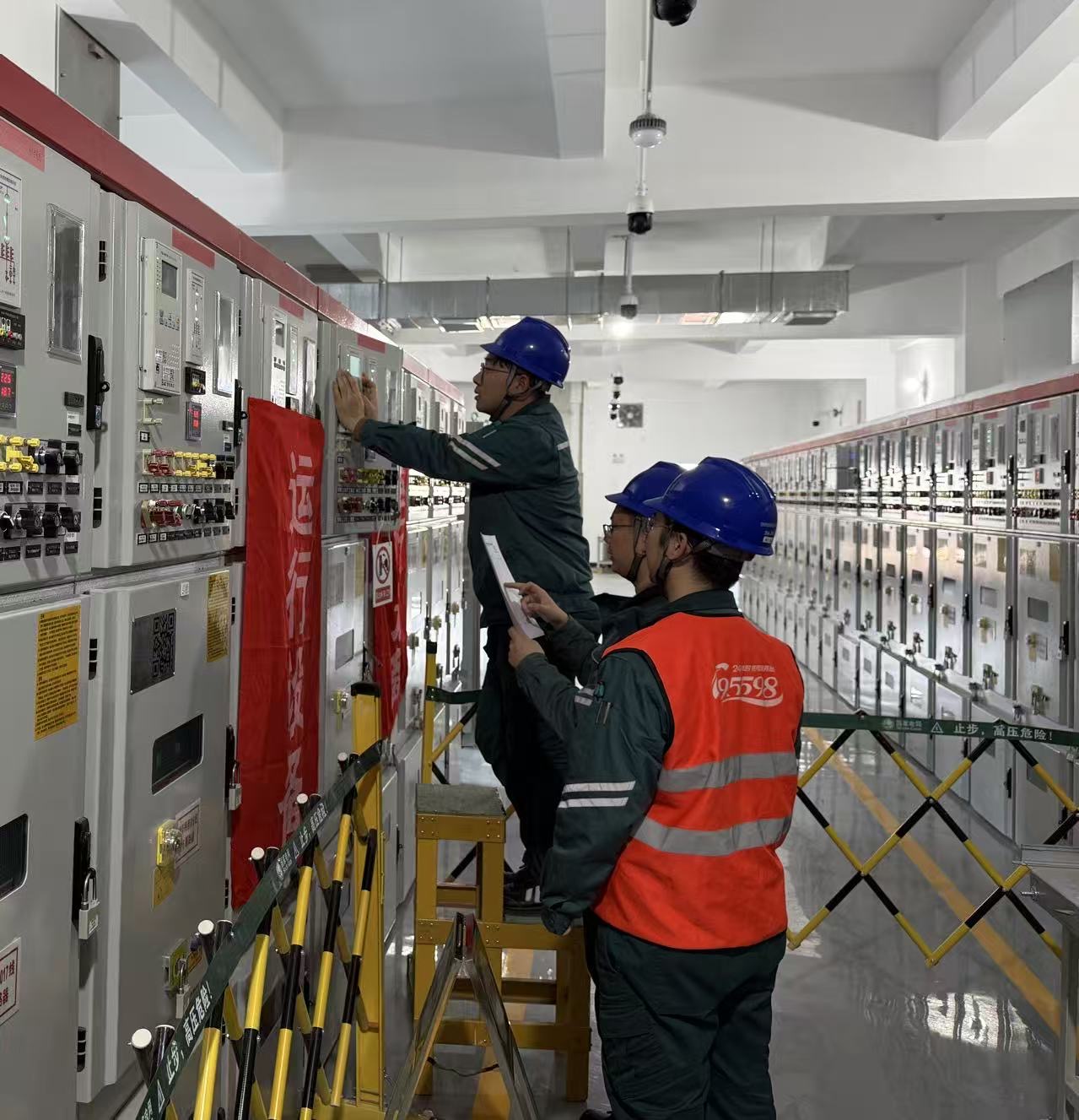

  胶东在线3月13日讯(通讯员 马学利 韩日东)3月13日,在烟台110千伏变电站春检现场,国网烟台供电公司变电检修人员顺利完成10千伏贺兰线保护新投工作,正式拉开烟台电网春检序幕。

  本次工作对10千伏贺兰线开展保护装置新投校验、定值修改及开关启动送电作业。工作人员严格按照标准作业卡,对保护装置进行逐一调试、定制核对和联动试验,确保新投线路保护正确可靠。工作负责人全程监护,安全监督人员现场巡查,严格落实各项安全措施,全力抓好现场安全管控,确保春检现场工作平稳开局。

  今年烟台电网春检工作,从3月6日至6月30日,共计117天,计划安排35千伏及以上输变电设备停电工作542项,同比增加6.1%,环比减少5.5%。

  为保障春检工作安全顺利进行,国网烟台供电公司聚焦春检组织,系统部署推进,明确19类重点任务及31项组织、安全、技术措施,部署春检安全管控重点要求,保障春检工作安全有序实施。源头管控作业安全,综合春检准备时间、有效检修时间,严格执行计划、风险、人员承载力审查“三同步”,精准实现作业时序最优、电网风险周期最短,理顺施工进度节点、关键设备停电时序,有效实现生产、基建、市政等计划紧密衔接。

  同时,国网烟台供电公司聚焦春检计划,科学排定春检计划,合并优化主配网计划150项,确保各项停电计划有序衔接。针对烟威特高压跨越、烟台电厂关停补强等重点工程,召开专题审查会18次,合理压缩停电窗口,最大限度减少重复停电和重叠检修,保证有效检修窗口期得到高效利用。对已排定的春检计划加强全过程跟踪,确保各项计划刚性执行、有序推进。聚焦现场安全,狠抓作业关键环节,严控检修风险。用好“专用+通用”作业工序风险库,保证风险管控措施有效落地。抓实现场标准化管理,规范开收工会、工艺工法、文明施工、低压运检作业等各环节标准。同时,坚持“一停多检”,高效利用春检契机,全面提高检修效率,确保应修必修、修必修好,高质量完成春检各项目标任务,全面提升电网稳定性和供电质量,为全市经济发展提供坚强电力支撑。

初审:宋君
复审:王大鹏
终审:殷守龙

相关新闻
下载烟海e家

映像胶东更多
视听中心更多

烟海e家   简介:提供新闻资讯、党务政务、民生服务、身边互动等服务。

烟台公交客户端   简介:随时随地查询公交运行位置,到点准时来接你,等车不再干着急。

胶东在线版权所有

网站简介网站地址标识说明广告服务联系方式法律声明违法和不良信息举报中心
