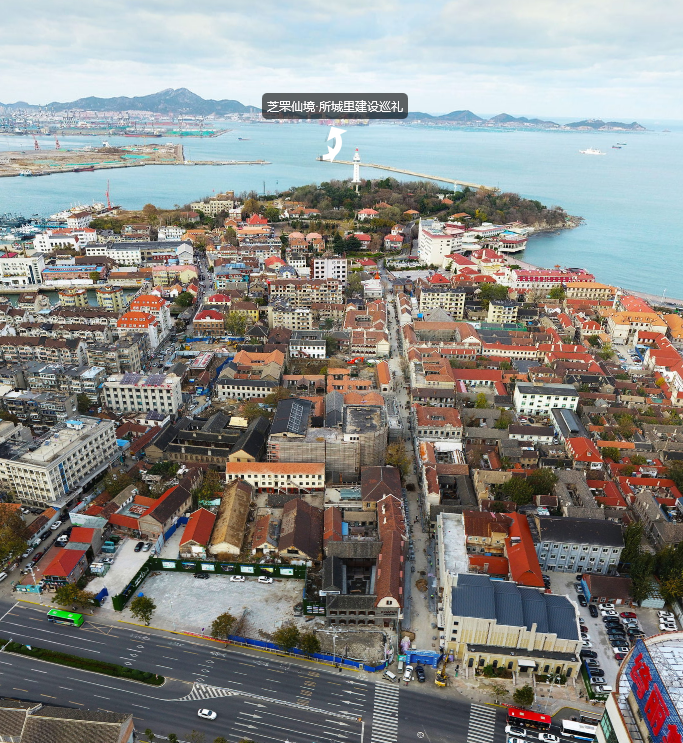

项目策划规划取得实效
3月份,芝罘仙境项目“五位一体”总体概念性规划方案通过专家评审。5月份,确定朝阳街以红酒文化IP、所城里以卫所民俗文化为主题的业态定位,为街区招商入驻奠定基础。7月份,朝阳街、所城里文物保护规划方案通过省文旅厅审批,促进街区文物建筑更好保护及文旅深度融合发展,为建筑修缮与保护工作顺利开展提供有力支撑。
街区改造施工全速推进
与普通建设工程不同,朝阳街、所城里是历史文化街区,改造工程需要稳扎稳打、精雕细琢。特别是保留建筑施工工序繁复,需要搜集老旧材料并以传统工艺进行修缮,完整展现文物建筑的历史风貌。建筑修缮方面,朝阳街主街开展22栋建筑修缮工作,完成工程量的75%;所城里十字大街开展44处院落修缮工作,完成工程量的60%,计划11月底前完工。朝阳街大型艺术装置启动建设,计划2021年1月底前完工。所城里西城门城墙建设进入实质性施工阶段,基础混凝土浇筑完成,正在开展结构施工,计划2021年春节前完工。为提升街区承载力,年初开始对街区综合管网进行升级改造。建设单位克服施工面狭窄、土质沙化严重等困难,完成了朝阳街主街、所城里十字大街综合管网改造,正在穿插进行街区支巷管网施工,计划今年年底前完工。
街区招商运营全面铺开
朝阳街和所城里是烟台市文化发展的根基、开埠历史的源头。除了加快改造,还要讲好烟台故事,发展文旅产业。为此,在抓紧施工改造的同时,同步推进策划招商、业态植入、运营管理等工作。朝阳街招商方面,首批落地意向品牌24家。所城里招商方面,组建成立运营公司(烟台蓝天文旅管理有限公司),成功召开招商推介会,已确定意向商户38家。
配套安置房建设进展顺利
两处安置房秉承“绿色生态”理念,按照“最好的地段、最好的设计、最好的配套、最好的质量”高标准建设,打造烟台安置示范区。南山嘉园项目已完工,正在进行竣工和消防验收,计划2021年3月份交房。峰山怡景项目提前3个月完成住宅楼二次结构施工及幼儿园主体结构施工,外墙保温、装饰施工、内墙抹灰施工进度较计划提前2个多月,计划2021年12月份交房。
崆峒岛项目按计划稳步推进
崆峒岛概念性规划方案已编制完成,正在进行项目前期策划工作。崆峒岛旧村原址内一期供地和海域征收工作正在加紧推进,周边养殖海域及红线外养殖附属设施评估工作已启动。9月30日,烟台崆峒胜境文化旅游发展有限公司(崆峒岛项目合资公司)注册成立,项目奠基前期准备工作已基本完成。
朝阳街、所城里分三期实施,2至3年完成改造任务,2021年春节前朝阳街主街、所城里十字大街开街,2021年全面启动修缮工程,2022年开始新建工程施工,2023年6月正式投入使用。
烟台山2021年春节前完成山体灯光亮化工程,再用2至3年时间完成整体改造提升工作。芝罘湾利用2至3年时间完成建设,打造烟台中心区黄金海岸。崆峒岛2020年开始办理相关手续及项目前期筹备工作,计划用3至4年时间完成开发建设。
